Fescon Vedeneriste -järjestelmä

Fescon Vedeneriste on telattava kuituvahvisteinen vedeneriste sisätiloihin. Soveltuu lattioiden ja seinien vedeneristykseen. Alustan esikäsittely tehdään Fescon Tartuntapohjusteella ohjeen mukaisesti.

Seinän vedeneristys

1. Märkätilatasoite WTT | 2. Tartuntapohjuste | 3. Vedeneriste x 2 krs. | 4. Saneerauslaasti (VSL, SSL Lite, SS2) | 5. Vedeneristysnauha (FS-N, Vedeneristysnauha kuitu)

Lattian vedeneristys

6. Lattiamassa LM 6000, Lattiabetoni LB 7 | 7. Tartuntapohjuste | 8. Flowplan | 9. Tartuntapohjuste | 10. Vedeneriste x 2 krs. | 11. Saneerauslaasti (VSL, SSL Lite, SS2)

Ratkaisu, kun käytät Vedeneriste -järjestelmää

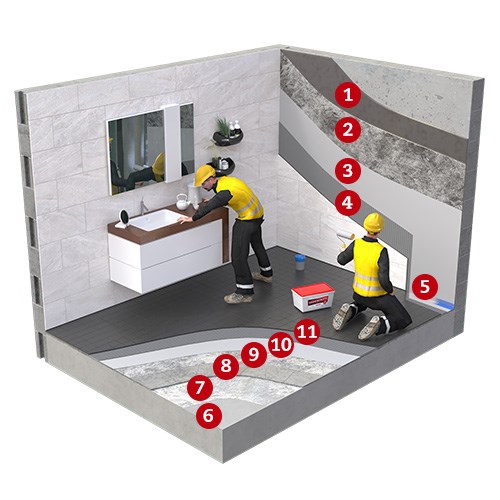

Fescon vedeneriste järjestelmä

Vedeneristyksen työvaiheet

Ennen työn aloitusta

Alustaksi soveltuvat betoni, muurattu rakenne tai märkätiloihin soveltuva rakennuslevy. Tarkista, että betonialustan kosteus on alle 90 % RH. Varmista alustan riittävä lujuus ja puhtaus. Poista sementtiliima betonipinnoilta. Tasoita lattiapinnat tarvittaessa Fescon lattiatasoitteella ja seinäpinnat Märkätilatasoite WTT:llä. Huoneen ja alustan lämpötila +10°...+30°C. Lattialämmitys on kytkettävä pois päältä 2 vrk ennen eristystyötä.

Laskennallinen märkämenekki: seinät n. 0,7 l / m2, lattia n. 1,0 l / m2. Menekkiä arvioitaessa muista nauhoituksen menekkiä lisäävä vaikutus. Aina kaksi sivelykertaa.

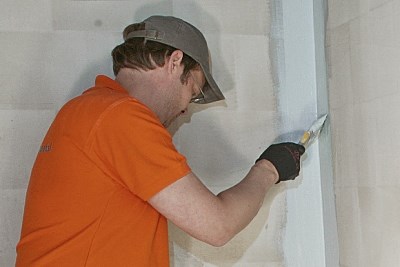

1. Levitä Tartuntapohjuste alustaan harjaamalla

Tartuntapohjusteen ohennus: betoni- ja sementtipohjaiset tasoitteet: 1 osa Tartuntapohjustetta ja 3 osaa vettä. Kipsikartonkilevy: ei ohenneta.

Levitä Tartuntapohjuste tasaisesti, lammikoita ei saa jäädä. Läpivientien muoviosia ei käsitellä tartuntapohjusteella. Anna tartuntapohjusteen kuivua 1 - 4 h olosuhteista riippuen.

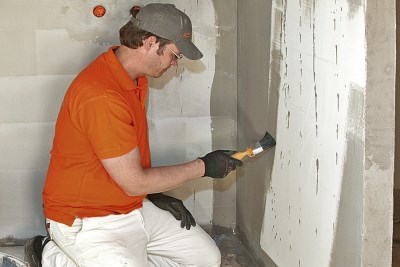

Fescon Tartuntapohjusteen levitys


2. Aloita vedeneristystyö vedeneristysnauhan asennuksilla

Käsittele kohteen kaikki sisä- ja ulkonurkat, levysaumat, alusrakenteen eri materiaalien rajat (esim. kipsilevy / betoni) Fescon vedeneristysnauhalla. Varmista nauhan kastuminen läpikotaisin, jatkoksissa limitä nauha vähintään 50 mm.

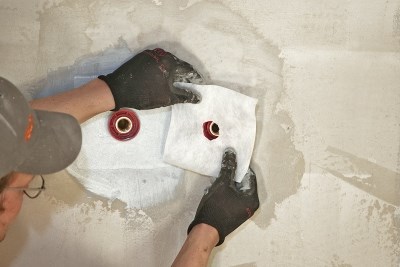

Fescon vedeneristysnauhan asennus


3. Läpivientejä varten leikkaa vedeneristysnauhasta tarvittava pala ja tee siihen läpivientiä pienempi reikä

Kiinnitä nauhasta tehty kappale vedeneristeellä. Varmista, että pala muodostaa kauluksen läpiviennin ympärille. WC:n viemäriä varten käytä kaivon läpivientikappaletta (1 kpl).

Läpivientien vedeneristys

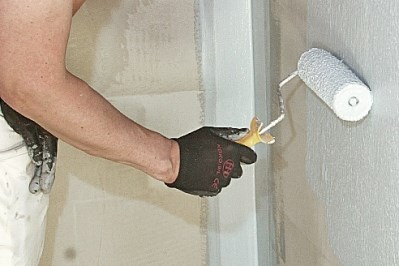

4. Levitä ensimmäinen kerros vedeneristettä seiniin kauttaaltaan. Oviaukoissa vie vedeneriste nurkan yli.

Vedeneristeen levitys seinään


5. Lattiakaivo

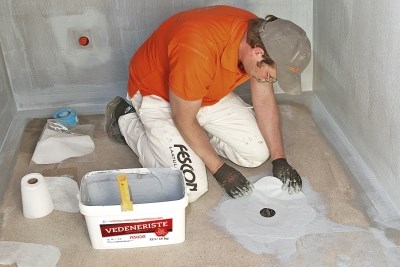

Käytä kaivon liitokseen kahta 30 x 30 cm kaivolaippaa.

- Levitä vedeneristemassaa ensiksi laipan pintaan
- Paina toinen kaivolaippa 45° kulmassa ensimmäisen laipan päälle reiät kohdakkain
- Levitä vedeneristemassaa toisen laipan pintaan
- Levitä vedeneristemassaa kaivon ympärille (ei kaivoon)
- Käännä laippapaketti massattu pinta alaspäin ja aseta kaivon päälle märkään massaan
- Lisää vedeneristettä laippojen päälle

Kaivokappaleessa oleva reikä edesauttaa eristeen kuivumista laipan alapinnalla. Lattiakaivon kohdalla vedeneristeen paksuus min. 1,5 mm.

Lattiakaivon vedeneristys

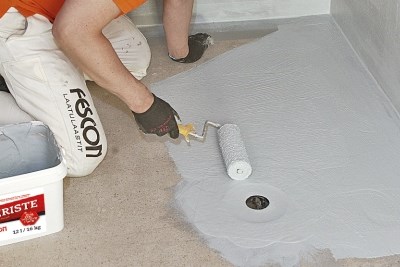

6. Levitä vedeneristettä koko eristettävälle alueelle

Lattian vedeneristys


7. Levitä toinen kerros vedeneristettä, kun ensimmäinen kerros on kuivunut (4 - 8 h)

Värimuutos, kuivunut eriste on tummanharmaa. Anna eristeen kuivua noin 12 - 24 h ennen kiristysrenkaan asennusta ja laatoitustöiden aloitusta. Kuivakalvon minimipaksuus seinissä 0,4 mm ja lattiassa 0,6 mm.

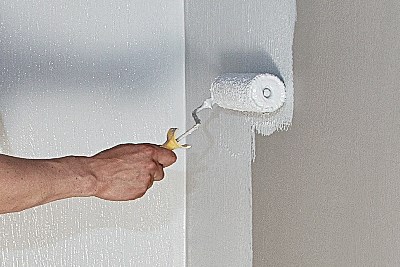

Seinän vedeneristys

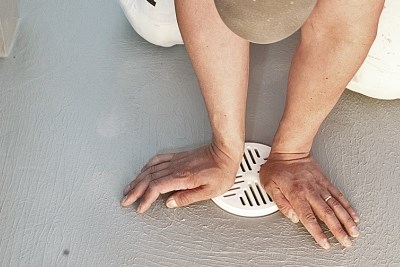

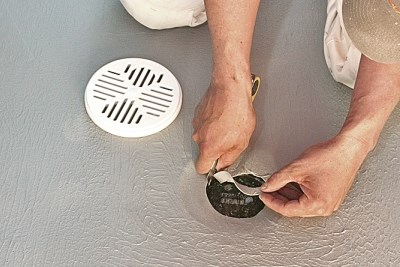

8. Vedeneristeen kuivuttua leikkaa lattiakaivon kohdalle noin 40 mm kaivon halkaisijaa pienempi reikä

Lattiakaivon vedeneristys


9. Taita ja kiristä kangas kiristysrenkaalla kaivon sisäreunoille tasaisesti painaen.

Leikkaa esiin jäävä ylimääräinen eriste pois. Muista yhtenäinen höyrynsulku / vedeneristys myös saunan puolella.

Lattiakaivon vedeneristys

Muistathan meidän märkätilakoulutuksemme!
